2013年1月11日 星期五

整修第一階段:初識、觀察、屋況、壁癌開刀。

從去年陸續參加了一些傳統建築的工作假期,
例如竹編屋啊茅草屋等等....

來自K隆星,完全門外漢+癡漢的老狼。(有圖為證)


開始對如此機妙又自然的應用深感敬佩。
也對房子整修、老建築工法DIY產生了興趣

所以這次承租的老房子,
在外牆跟室內有著不少剝落跟壁癌需要好好照顧DIY一下。

人生苦短,為了避免文章落落長,採取圖文過目紀錄之。

a.整修前~
外牆狀況---轉角處有龜裂且有破洞。
樓梯間頂樓也慘不忍睹。

頂樓邊牆也是虛累累(台語)~~
b.整修中~

---1/31(day 1)--- 人力: 1

先從小房間開始刮除有壁癌的漆面。( 2小時 )

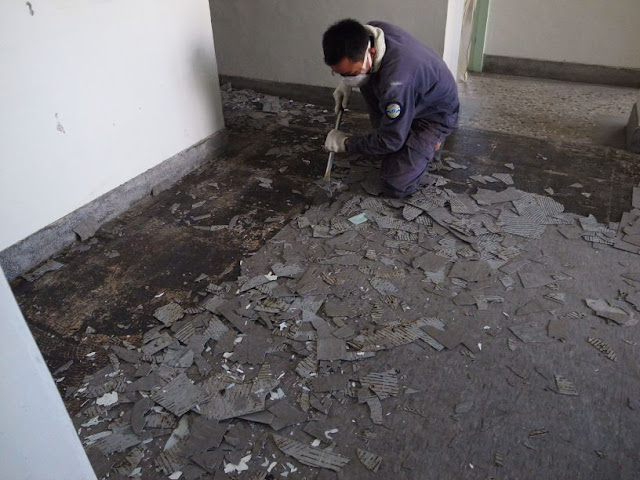

再來刮除不喜歡的塑膠地板。用力刮啊刮。( 1.5小時 )
終於全部刮除完畢。
再用麻布袋裝進刮除的塑膠地板(麻布袋比較耐重)。剩下地面的殘膠留著最後階段再清除。
今日最感謝: 嘉義魂蘇家瑩、趁開店空檔來的Karen姊弟。

---2/22(Day 2)---人力:2
今天進行各空間的壁癌處理。(感謝成大"樂土"郭博士指導)

*流程簡述:
1.備料: 工業風扇、砂輪機+乾溼兩用石材刀片或槌鑽機,防粉塵面罩,工作服等全套設備。(砂輪機方式較省錢)
2.確實刮除牆壁膨脹漆面。(樓梯間、室內各空間)
3.牆壁放血。
4.掃除粉塵、清理。

今日老狼我負責牆壁的切割。
而台北秘密客同時將樓梯間的壁癌漆面刮除以及打掃。

確時刮除壁癌漆面。(手刮得很痠)
砂輪機+乾溼兩用石材刀片比較省錢。
砂輪機在牆上切出一道道深約0.5~0.8cm的溝,期間會產生大量粉塵,
施作時要用工業風扇將粉塵排出屋外,
整天肌肉也會產生大量乳酸(淚累淚=_=)
弄完我也變成白鼻心了。
最後將粉塵跟垃圾處掃除乾淨。

今日最感謝: 台北秘密客跟老狼一起努力。

---2/25~3/15 (約兩周工時)--- 人力: 1~2
將牆壁放血後,讓牆壁透氣個兩三天。
接下來,將用樂土系列的"樂繕"組合包來補洞及進行粉光。
此階段備料:
攪拌棒+四分電鑽(當簡易水泥攪拌機)、批刀、橡皮刮刀、塗料板、自製補洞擠料袋。

這階段在工法上有分兩個流程:

第一先用吸塵器跟濕抹布把牆壁表面清理乾淨。
>>>再用本色樂繕(灰色砂漿)先補洞兼打底。
>>>等一天後用80~120號砂紙打磨一下。
>>>再用濕抹布把粉塵擦乾淨。

第二就直接要用白色樂繕粉光進行修飾牆面。
>>>先上一層>>>等一天>>>再上第二層>>>等一天
>>>用800號砂紙打磨一下>>>牆壁變成光滑平面。
到這步驟,壁癌處理就告一段落。
牆面到此就可以等裝潢好,最後直接上水性水泥漆!!


將本色樂繕 依照建議比例加水混和。(1Kg加300cc水)
先加粉體再慢慢倒進水。然後用低速攪拌。
攪拌至像這樣的泥膏狀,靜置三分鐘讓樹脂成分充分融合。
用批刀先沿著洞補滿後等一天風乾。風乾後會再縮一些。
這是風乾後的樣子。
補的範圍之一。
補的範圍之二。
補的過程雖然孤單,但就是這樣熬過來了。
感謝北港焊接班平岳同學特別來小聚打氣!好兄弟!
背景為本色樂繕補洞完成樣貌。
風乾一天後就接著上第一層白色樂繕。
第一層白色樂繕近拍。會有些許的底色跟凹痕是正常的。
第一次要把洞盡量填滿。
第二層白色樂繕上完後的樣子。等風乾中。
此階段大致補滿、補平之前切割的牆面。
牆面完成後,用砂紙磨平。等裝潢完就可以油漆了。
最累的階段結束了。
感謝80年代經典團 Galaxie 500的陪伴 !!!
讓微風跟汗水,交織在迷幻的間奏中。

本色補完會有點不平,是正常的。砂紙打磨過就比較好些
因為之後還要上水性白色粉光層來修飾。


趁空檔借了貨車跟吳鳳壯丁林欣彥去布袋教會搬了幾十個木箱進行整理,
準備未來進行"核爆後屋頂菜園"計畫。
也順便捐了台NB給教會讓小朋友當學習資源。

這次最感謝Karen又來相助、北港平岳兄、嘉義黃副幫我加油打氣、台北 V怪客兩肋插大刀細心換工兼顧眼睛。還有另人神怡的Galaxie 500 (點我有簡介)



待更新~
